sunnuntai 25. marraskuuta 2012

Viikko 7 - talotehtaan toimitus ja talon pystytys

Tällä viikolla en oikeastaan ehtinyt töihin. Hommia oli tontilla kellon ympäri torstaihin saakka, mutta nyt helpottaa jo! Olipa puserrus!

Maanantaina jatkettiin talon kuistien tolppia varten vaadittujen pilarianturoiden ja saunan ja talon väliin tulevan kylmän varaston pilareiden teolla. Lisäksi sisä- ja ulkotäytöt ja kaikenlainen muu tohina jatkui täydellä miehityksellä, kunnes puolenpäivän aikaan ns. työtäjohtavalla urakoitsijallamme tapahtui sairaalakeikkaa vaativa työtapaturma, jossa osallisina rälläkkä ja reisi. Mies sivussa loppuviikkoon saakka! Räkä, tämä tästä nyt vielä puuttui. Muut miehet jatkoivat hommia, me lähdettiin kiireellä ensiapuun. Onneksi selvittiin tikeillä ja parin päivän sairaslomalla, mies päästettiin heti kotiin. Rälläkän käyttäjälle kunnon paksu nahkaessu päälle! Mistähän sellaisen saisi? Ja kukahan sitä suostuisi käyttämään...?

Maanantaina sisä- ja ulkotäytöt olivat vielä aivan kesken.
Alkuviikosta tontille tuotiin kattopellit ja -tuolit. Kattopelleistä varoitus tuli todella myöhään, eli pari päivää ennen toimitusta, joten niille emme olleet osanneet säästää tilaa. Ne sijoitettiin tien viereen ja nyt vaan toivotaan, että säilyvät ehjinä muutaman viikon. Kattotuoleja osasimme odottaa, sillä niiden tulosta ja tilantarpeesta ilmoitettiin jo sopimuksen teon yhteydessä. Toivon että jatkossa jettalaiset ilmoittaisivat asiakkailleen hyvissäajoin myös kattopeltien saapumisesta, sillä meilläkin pisimmät paketit olivat vajaa 10 metrisiä ja alustan on oltava suora, eikä voida olettaa että vaadittava tila löytyy työmaalta helposti.

Kattopellit ja -turvatuotteet nosteltiin tien laitaan odottelemaan asennusta. Pisin paketti 9,3 metriä.

Patolevyn reunalista jätettiin laittamatta paikalleen, koska sokkelin pintaa ei näillä keleillä voida vielä viimeistellä. Näin saumasta saadaan silti tehtyä siisti -toivottavasti.
Keskiviikkona talotehtaan rekan kaartaessa tontille, oli saunan pilareiden päälle tulevan kehän asennus vielä kesken, mutta ehdittiin kohtuullisesti alta pois ennen kun elementit paukahtivat paikalleen :) Kaiken kaikkiaan viikko meni loppuja alkuvalmisteluja tehdessä, niitä siis, joiden olisi pitänyt olla valmiina ennen toimitusta. Mutta kaikki ehdittiin ennen kun niitä ihan oikeasti tarvittiin, joten no harm done!
Ensimmäinen elementti asettuu paikalleen millin tarkasti, pitkän vatupassin ansiosta myös suoraan.
Säiden suhteen olemme yhä olleet onnekkaita, ei ole satanut kaatamalla, lumesta ei tietoa, eikä tuullutkaa ole juuri. Mutta muuten epäonnea kyllä on ollut. Jatkoimme täyttöjen tekoa aina taloasennuksen sen salliessa, kunnes >>PRUIK<< kaivurista tuli öljyt pihalle. Kauhan liikkeitä ohjaava hydrauliletku meni poikki ja öljyä oli joka paikassa. Voi kihveli! Täyttöihin luova tauko ja kaivurinkuljettaja uuden letkun metsästykseen.


Öljynimeytysriepua tarvittiin kun kaivurin letku meni poikki.
Pian oli mies letkun kanssa takaisin. Huikkasi tullessaan, "kohta päästään jatkamaan". No, vaikea varmasti kuvitella, mutta eihän sekään mennyt niin kuin Strömsössa.. Ainoa pulttien avaamiseen sopiva kiintoavain ei kestänyt osalleen kohdistuneita paineita vaan antoi periksi. Jakarilla koloon ei mahtunut, joten ei muuta kun takaisin ostoksille..

Lujaa laatua Zebra..
Onneksi kyseessä ei ole julkishallinnon työmaa, joten muualla hommat etenee, vaikka toisaalla onkin ilmaantunut ongelmia. Yksi siis korjaa kaivuria (ja etsii kadonnutta o-rengasta) ja muut jatkaa hommia. Hyvähyvä! :) Tämän episodin aikana taloon oli saatu viimeiset seinät paikalleen. Kyllä on nopeata hommaa.
Torstaina tuli kolmas rekka ja toi kaksi viimeistä seinää. Viimeinen seinä paikallaan lähes tasan 24 h ensimmäisen jälkeen. Siinä ajassa nousi pystyyn 16 seinäpätkää, 4 saunassa, 2 kylmässä varastossa ja loput talossa.

Perjantaina näytti tältä:


Seinien lisäksi kattotuolit paikallaan. Ylätasolla meidän makuuhuone, alatasolla pojan huone. Huom! sisätäytöt korossaan! Hyvä meidän tiimi!
Talon toisessa päädyssä on pieni ullakko.
Oikealla näkyvä aukko on sisäänkäynti, jonka vieressä "tekninen tila". Putket (ja tulevat kojeet) jää liukuovien taa piiloon tuulikaappiin.

Saunan ja talon väliin jää kylmä varasto, joka suojaa takapihaa tiellä kulkijoiden katseilta. Routaeristeet jo osin paikallaan. Rakennukset toimitettaessa pohjamaalissa, keväällä maalataan tummiksi.
Päätyräystäät paikallaan.
Viikon lopuksi koottiin vielä miehen kanssa haki-telineet maanantaiaamua varten valmiiksi.

Ehdimme siis täpärästi seuraavaan junaan ja maisemat muuttuu nyt valtavalla nopeudella. Talotehtaan pojat on hommissa vielä ensi viikon ja sitten jatketaankin vaan omien urakoitsijoiden kanssa ja hässäkkä rauhoittuu. Huh huh, olipa puserrus! Mutta ehdittiin! Suuri kiitos tähän astisesta kaikille hommiin osallistuneille! Erityisesti kiitos kuuluu vastaavalle mestarillemme, jolla tuntui aina olevan vielä yksi jokeri hihassa.



sunnuntai 18. marraskuuta 2012

Viikko 6 - harkkojen muurausta, saunan pilarit ja sisätäytöt

Muuraukset edistyvät hienosti, kierros kierrokselta kohti viimeistä varvia. Hiki otsalla onkin nyt muurattava että laasti ehtii kovettua, sillä kohta pitää päästä tekemään sisätäyttöjä ja täryttelemään. Vähän on muurauksissakin tullut takapakkia huonolaatuisen ohutsaumalaastin vuoksi. Yksi toimitettu tuhannen kilon erä oli viallista, eikä laasti kovettunut ollenkaan. Tämä kävi ilmi kun yksi miehistä nojasi perusmuuriin ja muuri kaatui alta. Onneksi Weberin edustaja saatiin paikalle puolessa tunnissa ja korvava suursäkki saatiin tilaukseen. Toimitusta jouduttiin kuitenkin odottelemaan muutama päivä. Hmp.

Kovin yleistä tämä ei taida olla, sillä urakoitsijat kertoivat ettei heillä ole vastaavaa osunut kohdalle vielä koskaan, vaikka  työuraa jo kolmattakymmenettä vuotta takana. Laasti ei todella kovettunut ollenkaan, vaan jäi hiekkamaiseksi mössöksi. Luojan kiitos tämä kävi kuitenkin ilmi jo nyt, eikä tästä tullut sen suurempaa katastrofia. Ainekset siihen oli olemassa. Nyt tässä kului vain miesten työtunteja, kun jo muurattu seinä jouduttiin purkamaan ja muuraamaan uudelleen + tietysti aiheeseen liittyvät selvittelyt ja ihmettelyt. Työtunnit meille varmasti kuitenkin korvataan, mutta kiireistä aikataulua tämä ei kyllä helpottanut yhtään. En edes halua ajatella mitä olisi käynyt jos tämä olisi jäänyt huomaamatta ja seinä olisi murtunut myöhemmässä vaiheessa.

Kahdeksas kerros, kaksi vielä puuttuu.
Ja sitten on valmista!
Kiire tiivistyy, kun toimituspäivä lähenee. Loppuviikolta apuun säntäsi myös ketterä Avant. Kaivurilla nostettiin sorat sisälle taloon ja Avantilla leviteltiin. Työmaalla häärii nyt kaksi kaivuria ja Avant. Tulosta syntyy, mutta myös kustannuksia! Auts.

Apuriksi täyttöjen levitykseen tuli Avant 528.

Soraa täyttöihin tulee kasettikuormittain. Sähkölankojen kanssa pitää olla tarkkana.
Sisätäyttöjä tehty, radon putket odottavat lopullista sijoitusta ja asennusta. Työkoneet valmiina hommiin.
Viikonlopulle jäi vielä paljon hommaa. Töihin menimme me rakennuttajat ja lisäksi kaksi ulkopuolista ammattimiestä. Ilman ammattilaisen kaitsemusta meitä ei uskalla päästää hommiin, joten tämä toimi. Työlistalla tärkeimpinä patolevyn asentaminen ja saunan pilarit. Patolevyn asentamisen jälkeen päästäisiin levittämään soraa myös talon ulkopuolelle, jotta täyttömaan paine painaa perusmuuria tasaisesti molemmilta puolilta. Epäonni kuitenkin jatkuu ja apurista meni rengas puhki heti lauantaiaamuna. Ulkopuolen täytöt jäi odottelemaan ensi viikkoa.


Apurille kävi kalpaten ja hommat jäi tekemättä. Miksi näissä ei ole umpikumit??


Isäntäväki itse pääsi hommiin viikonloppuna, työnäytteenä pullonkaulavalut minkä jälkeen slammattiin muuri  "serpolla" ja kiinnitettiin patolevyt.

Saunan pilarit valmistuvat viikonlopun aikana. Näitä hommia tekivät ammattimiehet, joille viikonlopputöihin suostumisesta lämmin kiitos!
 Taloelementtien toimituspäiväksi on vahvistunut keskiviikkoaamu klo 8. Se on hyvä uutinen, sillä tehokkaita työpäiviä saadaan ensiviikollekin vielä kaksi. Perjantaina tuli ilmoitus myös kattopelleistä, jotka kaartavat parahiksi pelipaikoille. Toimitus maanantaina tai viimeistään tiistaina. Niitähän tässä kaivattiin ja mikä varoaika, yksi arkipäivä! Sieltä tulee tavaraa jota ei saa pinota ja pisimmät paketit ovat lähes 10 metriä pitkiä. Mihin me ne työnnetään? Niitä kun ei tarvita vielä pariin viikkoon niin olisivat kyllä saaneet tulla myöhemmin. Talotehtaan rekat kun kaartaa pihaan niin tilasta on pulaa muutenkin. (Vaikka aluksi pulssi nousi pellit saatiin ihan hyvin mahtumaan tontille).

Ensi viikolla siis elementtitoimitus. Vielä on hommaa, mutta kyllä tässä jotenkin ehditään. Toimitusviikon siirtäminen jopa 10 viikolla ei kuitenkaan houkuta, joten nyt vaan lykätään junaan ylimääräinen vaihde päälle ja puksutetaan menemään, sillä seuraavalla asemalla jäädään pois ja hypätään uuteen junaan. Tämä vaihtoyhteys ei odota. Huh huh!

sunnuntai 11. marraskuuta 2012

Viikko 5 - anturoiden valu ja maalämpökaivon poraus

Neljä viikkoa takana ja nyt vasta saadaan maanpinnan möyrimiset valmiiksi. Kiire tässä tulee. Alkuviikosta talvi hönki niskaamme hiukan lunta, mutta ei onneksi kinoksiksi asti vieläkään. Heti kun viemärien veto oli valmis, maa suljettiin, tärytettiin ja loppu anturamuotti aseteltiin paikalleen.
Kun kaivuri sai hiekat viemäreiden ja muiden putkien päälle, urakoitsijat hyökkäsivät täryttämään ja pian oli anturamuotti valuavaille valmis.

Keskiviikkona päästiin anturoiden valuun. Kelien ollessa kiikun kaakun plussalla, tilattiin lämmitettyä betonia, jotta betoni varmasti kovettuu, eikä jäädy. Lisäkustannus oli melko kohtuullinen. Lisään hinnan myöhemmin tänne tiedoksi. Tiimiltämme unohtui takan anturat ja se tajuttiin niin myöhään että päädyimme suunnitelmaan B. Takan alle tehdään kantavampi laatta ja kiinnitys perusmuurin päälle. Perustussuunnittelijamme laskekoon tarkemmin, jotta lattia varmasti kestää kuorman painumatta.


Miehillä työnjako selvä. Yksi pruuttaa betonia, toinen käskyttää betonipumppua, kolmas tasottaa ja poistaa ilmakuopat ja neljäs tarkistaa koron ja viimeistelee pinnan.


Siistiä jälkeä tulee nopeasti.

Luiskankin kohdalla betoni asettui melko mukavasti. Pienet valahtamiset korjattiin ja antura oli valmis!

Torstai aamuna valettu antura oli sen verran kovettunut, että päästiin jo muuraamaan ensimmäistä harkkokerrosta. Kuvassa 13 muurattua harkkoa, enää noin 950 jäljellä. Meillä käytössä Leca Lex -harkot ja ohutsaumalaasti. Harkot ovat melko kevyitä ja niiden päät on pontattu, minkä ansiosta pystysaumoihin ei tarvita laastia. Laastikelkalla saadaan siis tarvittava määrä laastia harkon päälle, harkkot jonoon ja valmista tulee. Työ siis nopeutuu ja laastia säästyy. Hyvähyvä. Taas puksutellaan menemään!

Ensimmäistä varvia aloiteltu.
Talon koko ja asettuminen maastoon alkaa hahmottua. Keskellä menevä sik-sakki on sisäporrastuksen raja.
Talomme tulee lämpiämään maalämmollä (vesikiertoinen lattialämmitys). Kesäisin hyödynnämme maaviileää, mutta vain ns. passiivisesti, eli meille ei tule varsinaista ilmastointia, vaan maaviileä jäähdyttää tuloilmaa. Näin saadaan muutama aste huonelämpötilaa laskettua. Onko kenelläkään kokemuksia tämmöisestä viilennystavasta?

Maalämpökaivon paikka on suunniteltu melko lähelle taloa etupihan kuistin alle, joten totesimme että kaivon poraus kannattaa tehdä heti kun talon tarkka sijainti on tiedossa. Näin kalusto mahtuu paikalle, eikä tärinä vaurioita rakenteita. Reikä oli mitoitettu 210 metrin syvyiseksi eli sillä on syvyyttä noin kolme kertaa Helsingin olympiastadionin tornin korkeuden verran! Koska järvi on ihan vieressä, maalämpökaivon poraajat pelkäsivät että pohjavesi olisi ihan pinnassa ja että sitä olisi paljon. Henkisesti oli varauduttava siihen että pitäisi porata kaksi kaivoa, jos vettä tulisi aivan kamalasti.

Porattaessa pelot osoittautuivat turhiksi. Vettä löytyi vasta 30 metrissä ja sen määrä pysyi kohtuullisena. Vaikka porarit itsekin sanoivat ettei vedenmäärää maanpinnalta voi arvata, olivat he kuitenkin niin varmoja siitä että vettä tulisi reilusti, että aloittivat poraamisen ns. varareijästä, jonka paikkaa ei oltu ennalta sovittu. Päätös paikasta oli tehty urakoitsijamme kanssa ennen porauksen aloittamista ilman että meidän kanssa neuvoteltiin.. Kun reikiä tarvitiinkin vain yksi, on meillä kaivo nyt vika paikassa. Ja  vähän hullussa paikassa onkin, nimittäin melko suoraan etuoven edessä. Onneksi se jää maan alle piiloon, mutta asfalttia pihaan ei taideta laittaa, että kaivon voi tarvittaessa kaivaa esiin. Omavaltaisesta päättämisestä annoin melko suorasanaista palautetta maalämpöfirmalle, ja toivon ettei muut asiakkaat tule kokemaan vastaavia yllätyksiä.

Viikko aikaa talotehtaan toimitukseen, tässä tule aivan hullu kiire, eikä lattioita saada mitenkään valettua ennen toimitusta. Onneksi säät ovat olleet suotuisia, muuten toimitusta olisi pakko siirtää. Tehtaalta tulleen tiedon mukaan toimitusta pitäisi siirtää jopa 10 viikkoa tai enemmän, jos aiemmin sovittu toimitusviikko ei kävisi. Urakoitsijamme ei vielä suhtautunut kovin positiivisesti siihen että ottaisimme lisää työmiehiä tontille, mutta se vaihtoehto on pakko pitää mielessä. Louhinnat ja viemärien veto veivät niin kauan, että saa nähdä miten meidän käy.

Maalämpökaivoa aloitellaan poraamaan perjantai-iltapäivällä. Tankoja upposi maahan kymmenittäin.




Porausjäte kerättiin lavalle ja vietiin pois.




sunnuntai 4. marraskuuta 2012

Viikko 4 - ensimmäiset anturamuotit paikallaan

Keskiviikkona, noin 10 cm hangessa, kävivät kaupungin miehet tekemässä tontin liittymän kaupungin verkkoon. Liittymäkohdasta löytyi putket jotka pitikin, mutta myös ylimääräistä putkea (en tiedä mikä) + täysin suojaamatonta sähkökaapelia, jota ei myöskään piirustuksissa näkynyt. Onneksi kaivurimiehemme tekee paljon töitä kunnalle, joten osasi odottaa yllätyksiä, eikä missään päin kaupunkia pimennyt... Kaupungin omista runkolinjapiirustuksista puuttuu vanhoja putkia ja sähkövetoja kuulemani mukaan jonkin verran, joten aina pitää olla varuillaan kun maata tonkii.

Vesi- ja viemäriliittymät tehty ja liitos eristetty Finnfoamilla ja hiekalla.
Saunan viemärit ja vedet. Keskiviikkoyönä satanut lumi hävisi viikon mittaan kokonaan.
 Vajaa 4 viikkoa rakennusluvan saamisesta on mennyt ja nyt alkaa tontilla se vaihe kun aletaan oikeasti rakentamaan jotain, eli noustaan maantasosta jo hiven ylöspäin. Jeh!! Mahtavaa!

Tontille tuotiin loppuviikosta kalliomursketta anturoiden alle ja piempää salaojasoraa nimensä mukaisesti sajaojituksien läheisyyteen. Tuntuu kyllä pöljältä tämä maiden edestakaisin ajo, kun on hyvin kantava kalliotontti, eikä sinänsä siis syytä maiden vaihtoon, mutta minkäs voit. Pakko oli louhia korkoeroja maltillisemmiksi ja syntynyt louhos ei kelpaa tällaiseen käyttöön.

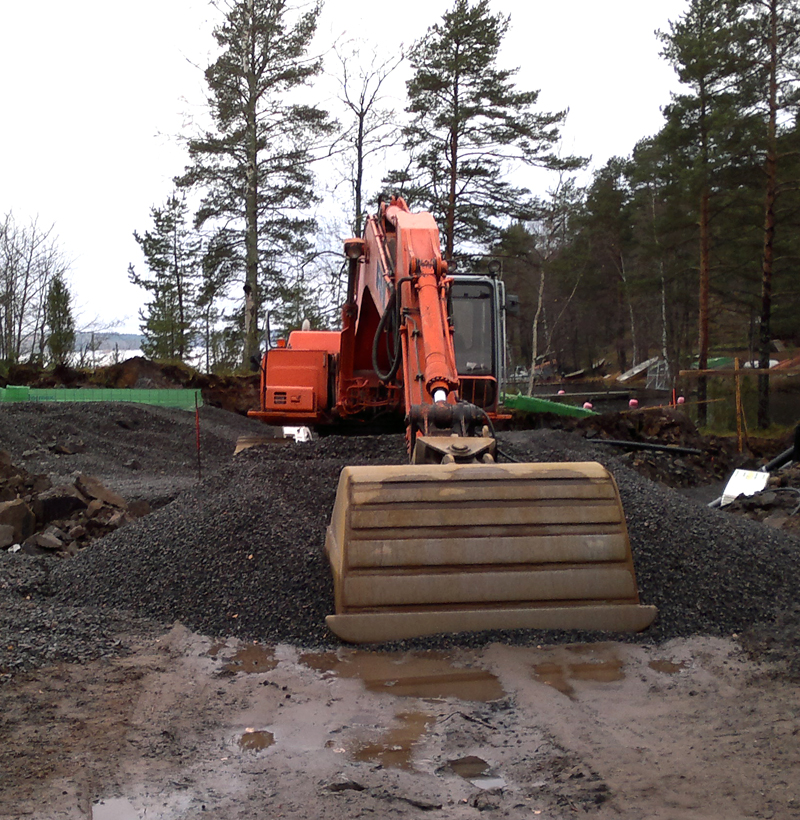

Kaivuri siirtelee maamassoja suurella kauhallaan. Ensin pois tontilta ja nyt tontille..
Viemäri- yms vedot on saunan puoleisessa päässä taloa vielä työn alla. Tilausvirheen vuoksi talon ja saunan väliin tulevaa Uponor Quattro -putkea lattialämmitystä varten joudutaan odottelemaan vielä maanantaihin. Se ei hommaa kyllä oikeasti viivytä, sillä käyttövesilinjat talolta saunalle laitetaan samaan kanaaliin. Ne taas tekee talon sisäpuolen vedet ja viemärit hoitava LVI-urakoitsija, joka pääsee hommiin kai vasta loppuviikosta. Autotallilta keruukaivoille tulevat sala-oja ja sadevesilinjat vedetään seuraavaksi, joten vielä ei päästä kaivurista eroon.

 Toisessa päässä taloa näytää jo paljon valmiimmalta: anturamuotit  ja salaojaputket odottelevat jo paikallaan. Siellä alkaa tulevan kodin muoto jo osin hahmottumaan (JEE!). Urakoitsijat olivat sitä mieltä että betoni ei valu alas kohdassa, jossa lattiakorko muuttuu 1000 mm, eli anturamuotti on reippaassa kulmassa alaspäin. Toivon että ovat oikeassa, ettei valuja tarvitse ainakaan paljoa korjailla jälkikäteen.

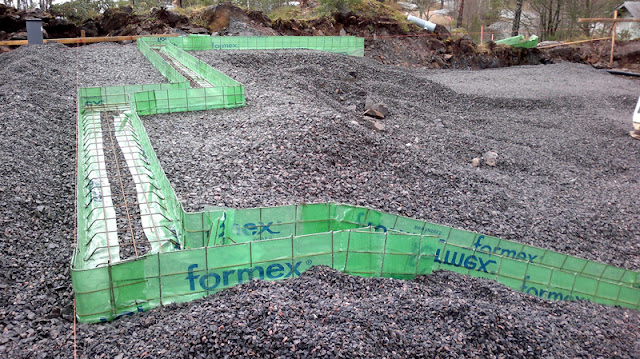

Anturamuotti paikallaan. Etualalle piirtyy meidän makuuhuone ja takana olohuone.


Sokkeliharkkoja on vajaa 1000 kpl, ohutsaumalaastia 2500 kg. Raudoitukseen käytettävä harjateräs tulossa alkuviikosta. Näitä tarvitaan ensi viikolla, kunhan anturat on ensin valettu.

 Tontti on siis muuttunut ensimmäisen kuukauden aikana kallioisesta metsäpalstasta avolouhokseksi ja tämän viikon aikana vihdoin oikeaksi rakennustyömaaksi. Kyllä tuntuu hyvältä. Mikäli säät pysyy leutoina, eikä pahoja takaiskuja tule, näyttää siltä että lattiat sittenkin saatetaan ehtiä valamaan ennen talotoimitusta. Kaksi viikkoa aikaa, count down alkaa nyt! Pitäkäähän peukkuja! :)
